Контролируем сроки проектов в таблице Р7 офис

Если вы управляете проектами, ведете список задач или просто пытаетесь не пропустить важные дедлайны, то наверняка сталкивались с ситуацией: открываешь таблицу, а там даты, даты, даты...Вручную считать дни - занятие утомительное, особенно когда проектов много. В табличном редакторе Р7 офис можно настроить систему так, что таблица сама посчитает продолжительность проектов, покажет сколько дней осталось до сдачи и определит статус.
Контролируем сроки проектов в таблице Р7 офис

Контролируем сроки проектов в таблице Р7 офис. Фото: Freepik

Если вы готовите документ для команды или руководства, простые статусы "Просрочено / Скоро дедлайн / В работе" избавляют от лишних вопросов и делают ситуацию с проектами прозрачной для всех без дополнительных пояснений.

Разберем на конкретном примере, как это работает.

Исходные данные

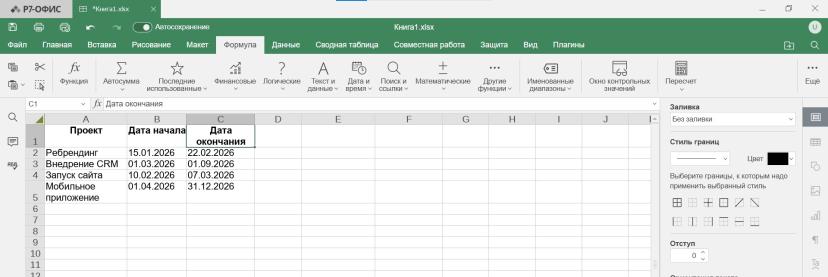

Представим, что у нас есть список проектов условной компании за 2026 год. В табличном инструменте это будет выглядеть так:

Исходные данные Представим, что у нас есть список проектов условной компании за 2026 год. В табличном инструменте это будет выглядеть так:

Если этот документ создан просто для хранения информации, можно оставить как есть - даты и так видны. Но если мы хотим реально контролировать сроки, нам нужно больше: автоматически определять, сколько полных месяцев длится каждый проект, и видеть, сколько дней осталось до дедлайна.

Считаем месяцы длительности проекта

Сначала разберемся с продолжительностью. Вроде бы можно просто посмотреть даты и “прикинуть на глаз”, но когда проектов много, этот самый глаз замыливается. К тому же для отчетности часто нужны точные цифры.

В Р7 офис есть удобная функция РАЗНДАТ. В списке функций она не отображается, но если ввести ее вручную - работает отлично.

В ячейке D2 (столбец "Месяцев") пишем формулу:

=РАЗНДАТ(B2; C2; "m")

Разбираем по косточкам, где здесь и что:

• B2 - это дата начала проекта (в нашем случае 15.01.2026);

• C2 - дата окончания (22.02.2026);

• "m" - указывает, что нам нужна разница именно в полных месяцах.

Что значит "полных"? Если проект длился с 15 января по 14 марта, это всего один полный месяц (февраль), потому что январь захвачен только наполовину, и март - тоже. Функция РАЗНДАТ считает именно так - честно, без округлений.

Теперь выделяем ячейку расчетов, и "протягиваем" формулу вниз: цепляем за квадратик в правом нижнем углу D2 и тащим до конца списка. Значения автоматически рассчитываются для всех проектов.

Если этот документ создан просто для хранения информации, можно оставить как есть - даты и так видны. Но если мы хотим реально контролировать сроки, нам нужно больше: автоматически определять, сколько полных месяцев длится каждый проект, и видеть, ск

Считаем, сколько дней осталось до дедлайна

Теперь самое интересное - динамика. Чтобы каждый раз не высчитывать в уме, сколько дней до сдачи, заставим таблицу делать это за нас.

В столбце E ("Дней до сдачи") пишем формулу:

=C2 - СЕГОДНЯ()

Здесь:

• C2 - дата окончания проекта;

• СЕГОДНЯ() - функция, которая автоматически подставляет текущую дату. Каждый день она меняется, и результат пересчитывается сам.

Что мы получим:

• если до дедлайна еще есть время - положительное число;

• если дедлайн сегодня - 0;

• если проект уже просрочен, значение будет отрицательным.

Протягиваем формулу вниз и обязательно применяем числовой формат данных. Теперь каждое утро, открывая таблицу, вы видите актуальные цифры без всяких ручных пересчетов.

Считаем, сколько дней осталось до дедлайна Теперь самое интересное - динамика. Чтобы каждый раз не высчитывать в уме, сколько дней до сдачи, заставим таблицу делать это за нас. В столбце E ("Дней до сдачи") пишем формулу: =C2 - СЕГОДНЯ() Здесь: •  C2

Превращаем цифры в понятные статусы

Согласитесь, вглядываться в отрицательные числа не очень удобно. Гораздо нагляднее, когда напротив каждого проекта написано простыми словами: "В работе", "Скоро дедлайн" или "Просрочено".

Создадим столбец F ("Статус") и добавим немного логики с помощью функции ЕСЛИ. Нам нужно три варианта:

• если дней осталось меньше 0 - "Просрочено";

• если 0-7 дней - "Скоро дедлайн" (включаем тревогу заранее);

• во всех остальных случаях - "В работе".

Формула в ячейке F2 будет выглядеть так:

=ЕСЛИ(E2<0; "Просрочено"; ЕСЛИ(E2<=7; "Скоро дедлайн"; "В работе"))

Как это читать:

1. Сначала проверяем, не просрочено ли (E2<0). Если да - пишем "Просрочено".

2. Если нет, проверяем следующее условие: осталось 7 дней или меньше (E2<=7). Если да - "Скоро дедлайн".

3. Если ни то, ни другое - просто "В работе".

Протягиваем формулу вниз. Теперь у каждого проекта есть понятный статус.

Превращаем цифры в понятные статусы Согласитесь, вглядываться в отрицательные числа не очень удобно. Гораздо нагляднее, когда напротив каждого проекта написано простыми словами: "В работе", "Скоро дедлайн" или "Просрочено". Создадим столбец F ("Стату

Финальный штрих

Мы использовали три дополнительных столбца: "Месяцев", "Дней до сдачи" и "Статус". Для обучения и проверки формул это удобно, потому что видно, откуда берется каждый результат.

Но если таблица нужна для постоянной работы, ее можно сделать компактнее. Промежуточный столбец "Дней до сдачи", как и месяцы, можно убрать - статус проекта легко определить сразу по дате окончания.

В этом случае формула будет выглядеть так:

=ЕСЛИ(C2-СЕГОДНЯ()<0;"Просрочено";ЕСЛИ(C2-СЕГОДНЯ()<=7;"Скоро дедлайн";"В работе"))

Она делает то же самое, что и предыдущая формула, только сразу сравнивает дату окончания проекта с текущей датой, без отдельного столбца с количеством дней.

В результате таблица сразу показывает готовые статусы, а промежуточные расчеты остаются "внутри" формулы.

Причесываем табличку, расставляем границы и вуаля - готово!

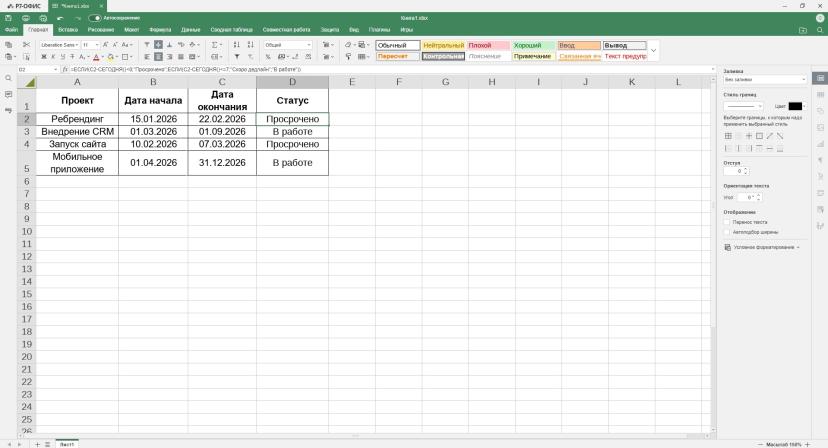

Финальный штрих Мы использовали три дополнительных столбца: "Месяцев", "Дней до сдачи" и "Статус". Для обучения и проверки формул это удобно, потому что видно, откуда берется каждый результат.  Но если таблица нужна для постоянной работы, ее можно сд

Вместо заключения

С помощью функций РАЗНДАТ, СЕГОДНЯ и ЕСЛИ обычную таблицу с датами можно превратить в удобный инструмент для контроля сроков. Таблица автоматически считает продолжительность проектов, показывает, сколько дней осталось до дедлайна, и присваивает каждому проекту понятный статус.

Упомянутый сервис
Р7-Офис Комплексное решение для обеспечения рабочих мест необходимыми офисными приложениями.
Комплексное решение для обеспечения рабочих мест необходимыми офисными приложениями.

Больше интересного

Актуальное

Веб-версия Microsoft Excel показала десятикратный рост за шесть лет, обойдя Google Sheets по популярности среди пользователей браузерных таблиц
Исследователи Mozilla обнаружили скрытую атаку на Claude Code через DNS-записи
Microsoft обязалась завершить переход на постквантовую криптографию к 2029 году
Ещё…

Популярные теги
